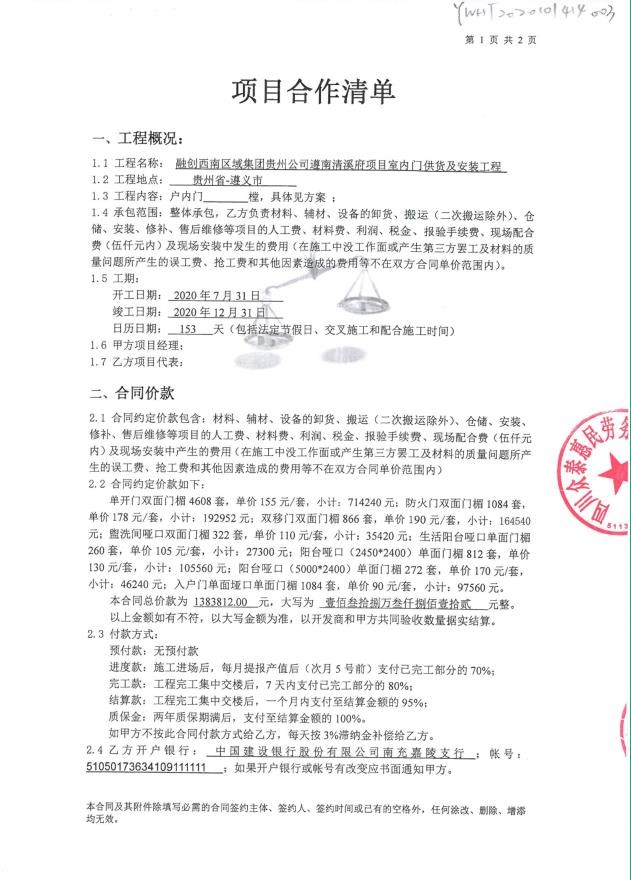

我公司从2020年3月开始进场做了3栋楼的样板间,分别为1号楼1单元5楼、10号楼1单元5楼、12号楼1单元5楼;到2020年8月拆除1号楼1单元样板间重装;11月拆除10号楼1单元、12号楼1单元样板间重装。 2020年8月5日我公司的人员开始进场,施工至2020年11月15日,除了部分零星工程缺料以外大致完工,到2020年12月25日遵义清溪府的工程全部收尾完工。该项目中途补货两次,第一次补货到货时间为2020年12月2日,前期工人因缺料停工13天;第二次补货到货时间为2020年12月22日,前期工人因缺料停工7天。 从2021年1月7日开始至1月24日,总共24名维修工人加2名油漆工人进行交房前维修销项。 2021年1月28日至1月31日,共计6个木工,2名油漆工加2名管理参与交楼验收的快修。 2021年3月至4月20日,我公司进行交付后的维修整改,由于有屋科技一直拖欠我公司工程款,所以到4月20日我公司就停止维修整改。 以下图片是我公司工作期间保留的照片以及合同信息:
|
