[群众呼声] 双流蓝光江安城停工 成都本土开发商也危机了吗[已回复]

[复制链接]

发表于 2022-3-16 16:31 | 显示全部楼层 |阅读模式
成都蓝光江安城7期位于双流区,很不错的位置,蓝光也是本土房企,这个月本来该交房子,结果到了现在装修都没开始。

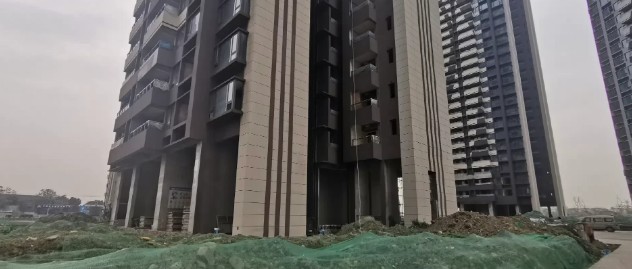

交房时间原是2022年3月26日,而目前业主代表了解到该楼盘未取得交付资格,工地目前也处于停工状态,精装交付房到现在还是毛坯,机电设备也未进场,明显无法在3月26日交房。

最可气的是蓝光方面直接承认公司现在拿不出来一分钱投入项目后期建设。。。。呃,心疼刚需业主。

前几年买房的业主真的太可怜了,价格买在高位,掏空六个钱包,结果现在遇上房地产个个不讲武德......当初买房东拼西凑好不容易交了首付,现在要还房贷,付房租,他的小孩上幼儿园也是好大笔开支好不容易等到要交房了却发现房子面临烂尾的风险!

打赏

微信扫一扫,转发朋友圈

已有 41 人转发至微信朋友圈

   本贴仅代表作者观点,与麻辣社区立场无关。
   麻辣社区平台所有图文、视频,未经授权禁止转载。
   本贴仅代表作者观点,与麻辣社区立场无关。  麻辣社区平台所有图文、视频,未经授权禁止转载。

发表于 2022-3-18 14:17 | 显示全部楼层
已转交至双流区
发表于 2022-3-23 11:17 | 显示全部楼层
留言人:
    您好!谢谢您的留言,您所反映的问题,我们已收悉,成都市双流区住建交通局立即进行调查处理,现将有关情况答复如下:
    经调查,该项目前期由于公司资金问题,修建进度缓慢。为确保工程尽快交付,我区已将该项目纳入重点项目进行管理,督促企业通过处置资产、销售剩余房屋等方式筹集资金,同时督促企业用于工程建设。区住建交通局已协调施工单位垫资修建剩余3栋房屋,但现阶段开发企业缺乏资金,装修工程施工进度缓慢。区住建交通局已督促企业制定了资产处置计划,待实施后将加快11栋房屋的装修工程。下一步,区住建交通局将持续督促开发企业落实主体责任,促进尽快交付房屋。
满意(0)
不满意(0)
发表于 2022-3-16 20:02 来自麻辣社区客户端 | 显示全部楼层
真正烂尾的没有几个,放心吧绝对不会烂尾,只不过无限期延长交房日期。我不是开发商的托,只是一个爱成都的外地人看客。

发表于 2022-3-17 10:44 | 显示全部楼层
烂尾不至于,但是好久交房未知
