[四川群众呼声] 西充凤凰城2栋烂尾多年,无交房时间,复工承诺落空[已回复]

[复制链接]

发表于 2026-5-9 17:46 | 显示全部楼层 |阅读模式
西充充凤凰城二栋烂尾10年(2016–2026),合同2016交房,至今未完工、工地半停工。2023年官宣中城投接盘复工,承诺落空,数百户业主背负房贷无家可归。恳请督办:1.明确具体交房日期;2.严查预售资金挪用;3.每月公示进度;4.追责开发商违约。
打赏

微信扫一扫,转发朋友圈

已有 0 人转发至微信朋友圈

   本贴仅代表作者观点,与麻辣社区立场无关。
   麻辣社区平台所有图文、视频,未经授权禁止转载。
   本贴仅代表作者观点,与麻辣社区立场无关。  麻辣社区平台所有图文、视频,未经授权禁止转载。

发表于 2026-5-12 15:26 | 显示全部楼层
‌尊敬的网友:
  您好!您在麻辣社区“群众呼声”平台反映的有关问题已收悉。我办对您反映的问题高度重视,现就凤凰城楼盘当前情况、后续工作推进事宜,正式回复如下:
  一、项目当前基本情况

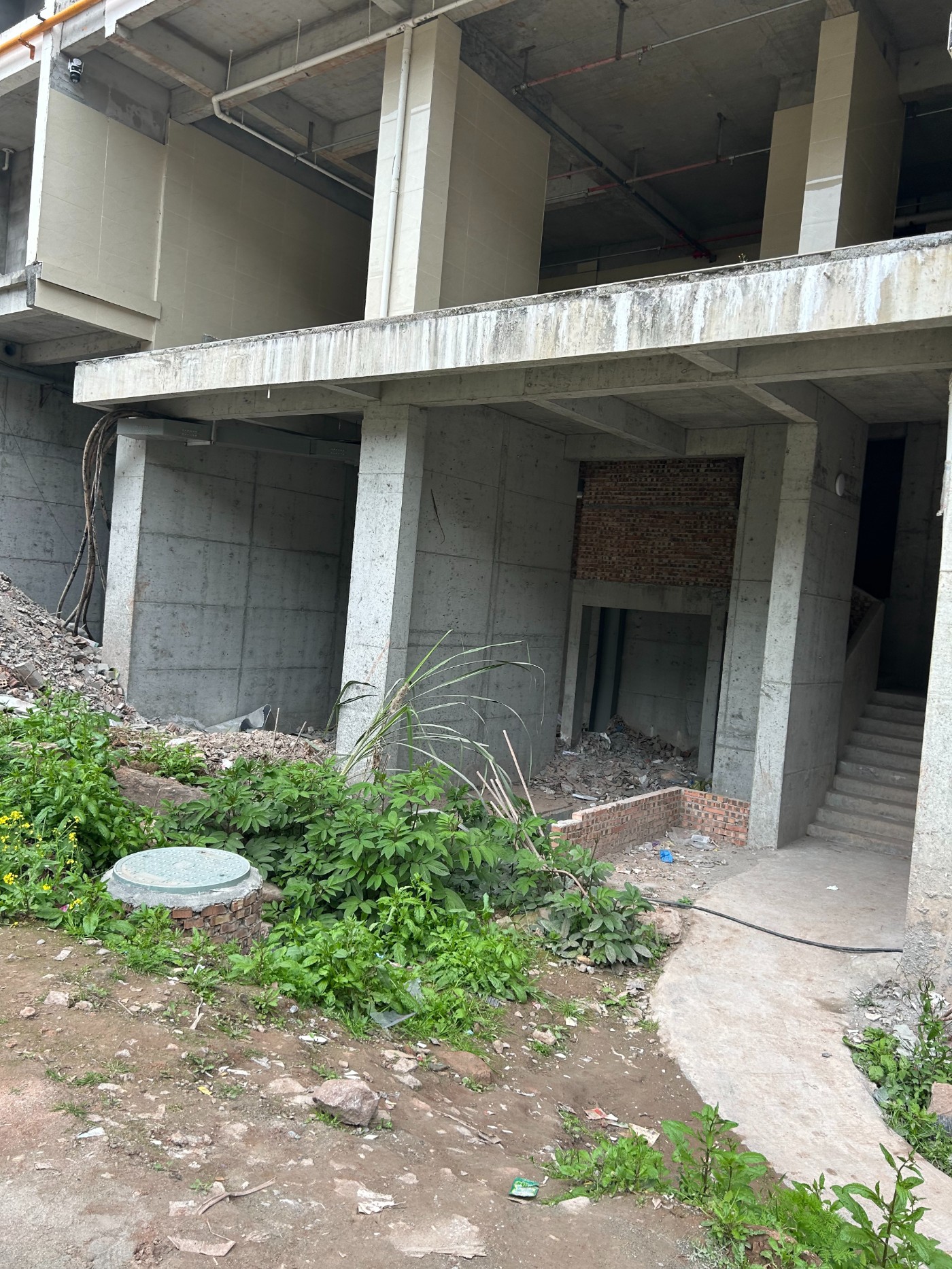

  凤凰城楼盘2栋附属工程设施建设推进缓慢,长期无法完善配套、达到交房标准,给全体业主日常生活、居住安全带来了严重影响,项目停滞主要受以下因素制约:
  一是2023年中城投接盘复工一段时间后,项目开发商因资金链断裂,资产被依法查封,已处于资不抵债状态,无力继续支付后续建设工程款,直接导致项目建设长期停滞,后续配套工程无资金启动实施。
  二是2栋部分购房业主采取首付分期方式购置房屋,经全面统计核查,该部分业主仍有130余万元购房尾款尚未缴纳,进一步加剧了项目建设资金短缺问题。

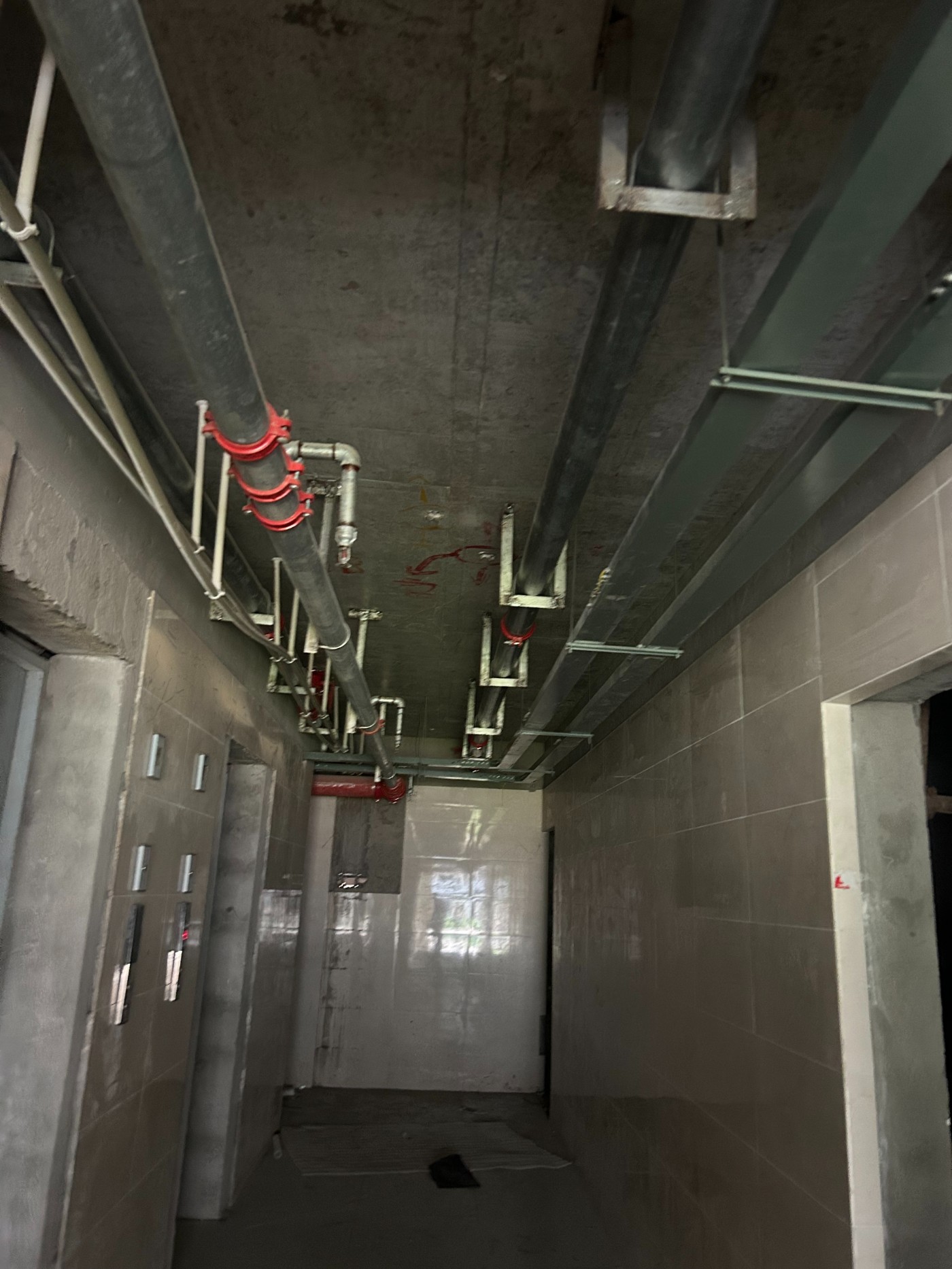

  为了保障民生,妥善解决项目停滞遗留问题,在我办的积极推动下,小区污水管网铺设、水电气主管网铺设等基础工程已完成施工;消防设施安装已基本完工。上述几项工程建设共花费资金近600万元,目前我办已累计垫支40余万元,已无额外资金支撑其余附属工程及收尾工程全面施工。
  二、项目后续工程推进工作计划
  2026年4月15日,我办主要领导对凤凰城项目专题研究部署,结合现有实际情况,计划安排具体工作如下:
  一是对公共区域护栏进行了规划,将于近期组织专业施工队伍进行全面安装,彻底消除公共区域人身安全隐患。
  二是计划推进2号楼山墙安全修缮工程。组织专业施工队伍进场开展2号楼山墙结构加固、防水防渗、隐患消除等安全类施工作业,彻底      消除建筑结构安全隐患。
  三是计划完成楼道墙面刷白、公共照明安装、绿化、小区道路硬化等基础配套完善工作。
目前,公共区域护栏已完成安装,消除了公共区域人身安全隐患。由于后续工程所需资金量较大,同时前期做的污水管网铺设、水电气主管网铺消防设施安装等工程下欠施工方的工程款较多,我办将根据核实的下欠尾款的购房业主名单,继续做好解释工作,引导其积极缴纳购房尾款,补齐项目建设资金缺口,全面启动附属工程建设。
  三、关于恳请督办内容的相关情况
  (一)关于明确具体交房日期
  该项目实施主体为开发商,现由于开发商资金链断裂,无法确定明确具体交房日期,街道只能严格坚守属地协调职责。
  (二)关于严查商品房预售资金挪用问题
  商品房预售资金违规挪用行为查处,不属于街道办事处法定职权范围,请您向相关部门进行反映,街道将积极履行属地协调、协助配合的义务。
  (三)关于每月公示项目建设进度的问题
  您可以本人、组织业主代表到街道城建办查阅项目建设推进、业主下欠购房尾款、已缴纳尾款资金使用情况等相关资料。 现阶段项目因项目建设资金缺口较大,无整体固定施工计划及明确总进度安排,暂无法统一对外公示固定工程进度。
  (四)关于追究开发商违约责任的问题
  追究开发企业民事违约责任、认定合同违法违规、实施行政处罚、追究相关主体法律责任,均不属于街道办事处职权范围。
您可以通过人民法院诉讼途径或向相关部门进行反映来主张权益。 街道将持续为业主维权提供力所能及的协助、协调与支持,全力维护业主合法权益。


                                            西充县人民政府晋城街道办事处
                                                        2026年5月12日
