12 月,水电部正式批复:“同意规划原则,依靠群众,自力更生,以小型为主,蓄水为主,引蓄结合,综合利用,在充分利用当地径流和现有水利设施的前提下,引玉溪河水为辅,实行引蓄结合,长藤结瓜。” 工程动工后,水电部颜副部长亲临工地视察,指出引水方案改原坝明渠引水为拦河筑坝隧洞引水为好,解决了工程方案上的重大问题。
三、确定工程规模,建立指挥机构

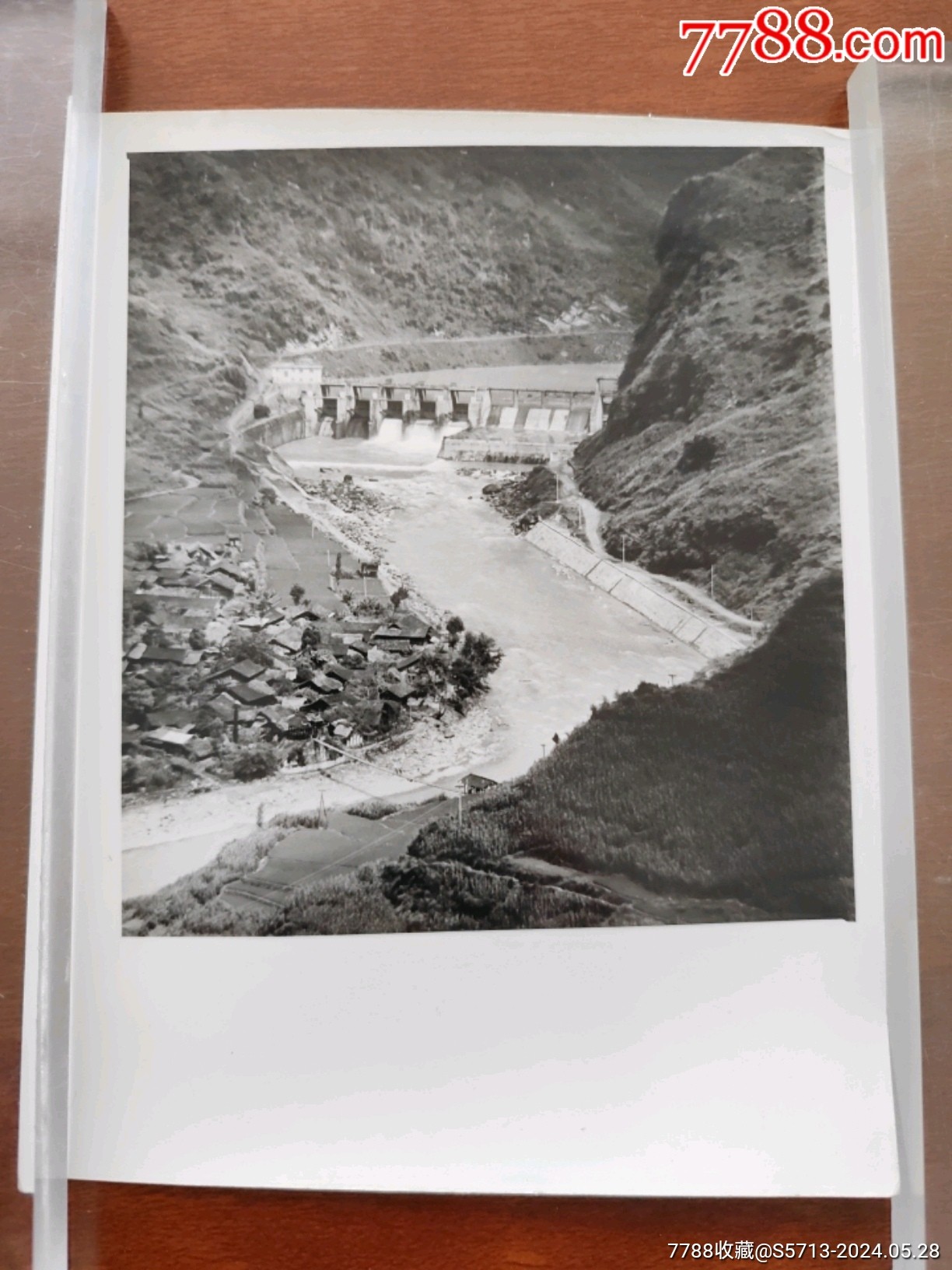

玉溪河工程的进水口为芦山县宝盛公社长征大队金鸡峡出口,筑坝引水。大坝以上的河流长 60 公里,集雨面积 1080 平方公里,实测多年年均流量 39.4 立方米 / 秒,最枯 9.1 立方米 / 秒,最大洪峰流量 2500 立方米 / 秒。原规划干渠总长 132 公里,引水流量 35 立方米 / 秒,灌溉温江、雅安、乐山三地区的邛崃、蒲江、名山、芦山、雅安、新津、彭山、丹棱、眉山九县,耕地 133.7 万亩。在施工中,1971 年 4 月,省革委及有关领导按照水电部批示的 “玉溪河流域小,水源不多,又缺少调蓄,灌区范围及规模究竟多大较适合,应进一步研究” 的精神,决定灌面由 133.7 万亩,削减到 83.13 万亩;灌区缩为邛崃、蒲江、名山、芦山四县,干渠减短为 52 公里,引水流量减小为 32.6 立方米 / 秒。主干渠从进口穿越西山隧洞,经邛崃县的高河、天台、太和,名山县的建山、中峰等公社,至赵沟跌入百丈水库。渠线在 800 米海拔高程以上。主要建筑工程有:拦河大坝 1 座,隧洞 15 座,渡槽 15 座,暗渠 49 处,挡墙 41 处,泄洪道 2 处,分水闸、节制闸、泄水闸、涵洞、接水、人行桥、泄洪堰、放水洞等 437 处。明渠全部用浆砌条、块、卵石衬砌,做到 “三面光”。工程从 1969 年 11 月动工修建,到 1978 年 1 月建成通水。总计完成土石方 1134
(页脚页码:78)
二、分层详细注释
(一)前置背景注释:玉溪河引水工程概况
玉溪河引水工程是四川川西平原重大跨区域水利基建,坐落雅安芦山县,水源取自青衣江支流玉溪河,目的解决成都平原西南部邛崃、蒲江、名山、芦山一带农业缺水困境,建设时段横跨文革时期,是三线建设阶段四川重点农田水利项目,档案文风带有鲜明的 20 世纪 60-70 年代水利公文特征。
(二)第一段批复与视察细节注释
批复政策术语拆解
依靠群众,自力更生:那个时期农田水利建设主流建设方针,提倡发动地方群众投工投劳,立足地方自筹物料推进工程,减少中央大额拨款压力。
以小型为主,蓄水为主,引蓄结合,长藤结瓜:我国当时南方灌区经典水利布局理念:
①小型为主:优先修建中小型水利设施,避开建设难度极高的巨型大坝;
②引蓄结合:一边从玉溪河引水,一边沿路配套小型水库、塘堰蓄水;
③长藤结瓜:主干引水渠如同长长的藤蔓,沿途串联众多小型水库、塘堰(相当于瓜),分散调蓄水量,提升抗旱能力。
当地径流:灌区本地降雨形成的地表流水,不是玉溪河调来的外来水源。
水电部颜副部长现场优化方案
原先设计是大坝引出敞开式明渠输水,山区明渠容易遭遇山洪塌方、冻融损毁;副部长提出调整成拦坝 + 隧洞输水,隧洞埋藏山体内部,地质稳定性更强,大幅降低山洪、滑坡对输水线路的破坏,敲定了关键性工程优化方案。
(三)第三章《确定工程规模,建立指挥机构》逐段注释
1. 水文基础参数释义
进水口金鸡峡:地处如今雅安市芦山县宝盛乡,玉溪河峡谷狭窄,适宜筑坝,是天然取水隘口;旧行政区划写作宝盛公社长征大队,公社是当时人民公社建制,如今改制为乡镇、行政村。
集雨面积 1080km²:大坝上游所有雨水汇入这条河段的流域总面积,用来推算汛期来水量;
多年年均流量 39.4m³/s、枯水流量 9.1m³/s、洪峰 2500m³/s:体现玉溪河水位季节落差悬殊,汛期水量暴涨、旱季水量偏低,天然调蓄能力偏弱,这也是后续上级批示要压缩灌溉规模的水文依据。
2. 第一次规划方案(初版规划)
最初设计辐射温江、雅安、乐山三个专区一共 9 个县域,干渠长达 132km,规划灌溉耕地 133.7 万亩。早期规划偏向最大化拓展受益区域,但忽略了玉溪河自身水源总量有限、丰枯差距极大的短板。
3.1971 年方案缩减调整的缘由与改动明细
水电部给出批示预警:玉溪河流域体量偏小,没有大型天然水库调节枯季水量,如果灌区铺得过广,干旱时段远端区县拿不到充足水量。因此四川省革委会(文革时期省级政权机构,取代此前省政府)做出务实优化:
灌溉面积:133.7 万亩下调至 83.13 万亩;
受益区县:由 9 县收缩为临近水源的邛崃、蒲江、名山、芦山 4 县,缩减输水远端的区域;
干渠长度:由 132km 压缩至 52km,输水距离变短,沿途水量渗漏损耗下降;
设计引水流量:下调至 32.6m³/s,适配河道枯水期供水上限,规划变得贴合水文实情。

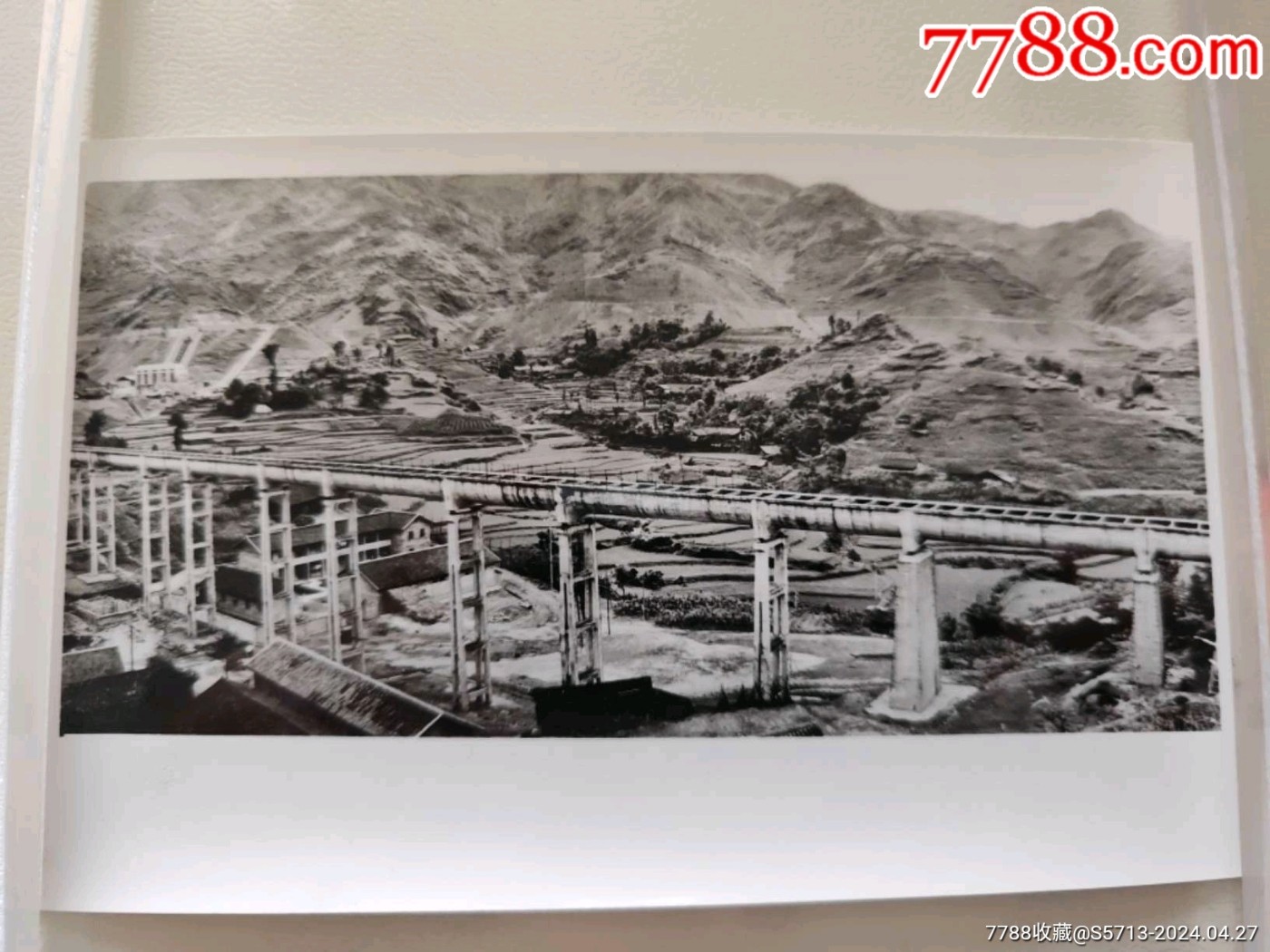

4. 渠线走向、建筑物专项注释

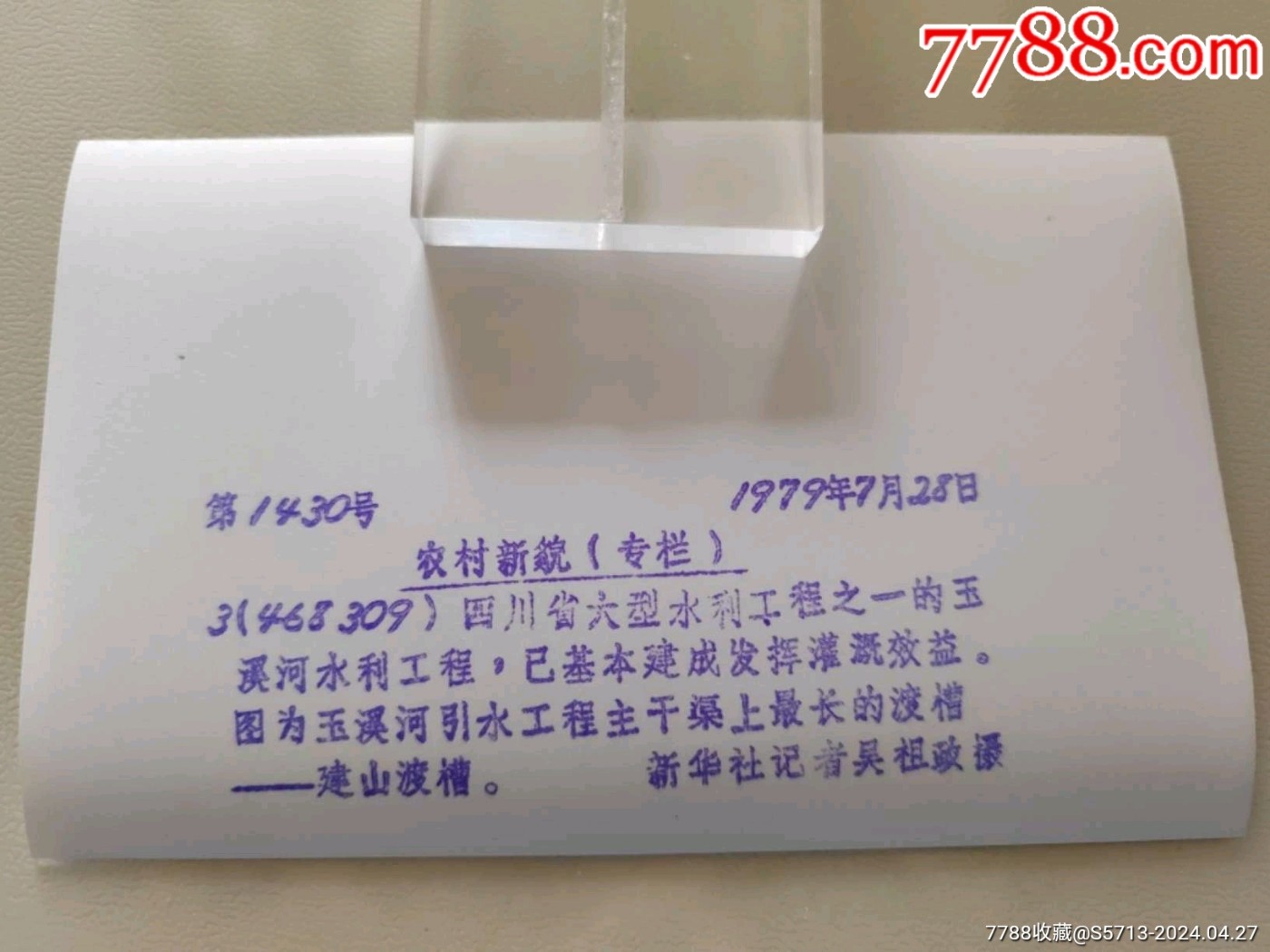

主干渠海拔维持 800 米以上:利用地势高差实现自流引水,全程不用布设大型抽水泵站,节约后续运维的电力开支,是方案设计的亮点;渠路穿过西山山体、多地丘陵,串联百丈水库进行二次调蓄。
工程构筑物清单释义:
隧洞、渡槽、暗渠:分别适配穿山、跨越河谷洼地、浅埋路段三类地形;
分水闸、节制闸、泄水闸:用来分段调控水量,汛期开闸泄洪规避溃渠风险;
明渠做到三面光:水利施工俗语,渠道底部加上左右两侧一共三面全部浆砌石材衬砌,抹平粗糙土体,减少水渗透流失,同时阻挡泥土塌方,极大延长渠道使用寿命,选用条石、块石、卵石取材川西本地山石,降低建材运输成本。
5. 建设周期说明
开工时段:1969 年 11 月,竣工通水:1978 年 1 月,前后历时八年有余。建设过程受到文革阶段行政波动、物资调配波动的影响,工期跨度较长;土石方总量 1134 万立方米(原文末尾字数裁切,省略了 “万立方米” 字样),土石方量规模浩大,大量依靠当地民工参与土石方施工。
(四)延伸历史与区划补充注释
行政区划变迁:原文里温江专区、乐山专区、雅安专区都是上世纪中后期四川专区建制,后来专区陆续撤改地级市;早年隶属温江专区的邛崃、蒲江如今划归成都市管辖,名山、芦山归属雅安市,因此现在灌区横跨成都、雅安两市。
指挥机构层面:章节标题提及建立指挥机构,对应当年设立玉溪河工程建设指挥部,统筹跨多个县域的征地、民工调配、物资调度、分段施工,解决跨行政区水利协调的难题。
现实效益:该工程建成之后长期保障川西这一片粮食主产区灌溉用水,同时兼顾乡镇供水、防洪,时至今日依旧发挥重要水利作用。
(五)可考据细节补充
前文你检索过同期水电部副部长名单,此处的颜副部长即颜泽明(水电部当时分管西南水利的领导),是赴川视察敲定隧洞优化方案的当事人,可和先前人事名录相互对照查证。
