壤塘至阿坝110千伏线路工程全线贯通,将惠及10万余名群众

[复制链接]

发表于 2026-9-29 10:06 | 显示全部楼层 |阅读模式
张懿玲 川观新闻阿坝观察 杨玉红 川观新闻记者 王攀
9月24日,壤塘至阿坝110千伏线路工程最后一档导线紧固完毕,标志着这条全长122.7公里的高原电力大通道实现全线贯通,向着今年年底正式带电投运迈出决定性一步。届时,该工程将保障沿线10万余名农牧民群众、20余所学校和医疗机构用电。
该项目为省重点民生电网工程,总投资2.12亿元。线路穿越阿坝县、壤塘县10余个乡镇,全线海拔在3320米至4408米。线路近八成需在高山完成架设,其中20公里线路穿行在无通路的无人区。今年4月,首基铁塔完成组立,正式转入组塔攻坚阶段,全线需新建铁塔302基。
[size=1.1875] WSrAjPEOfowwngIXSKH1790243803989.jpg-cgwapimg.jpg

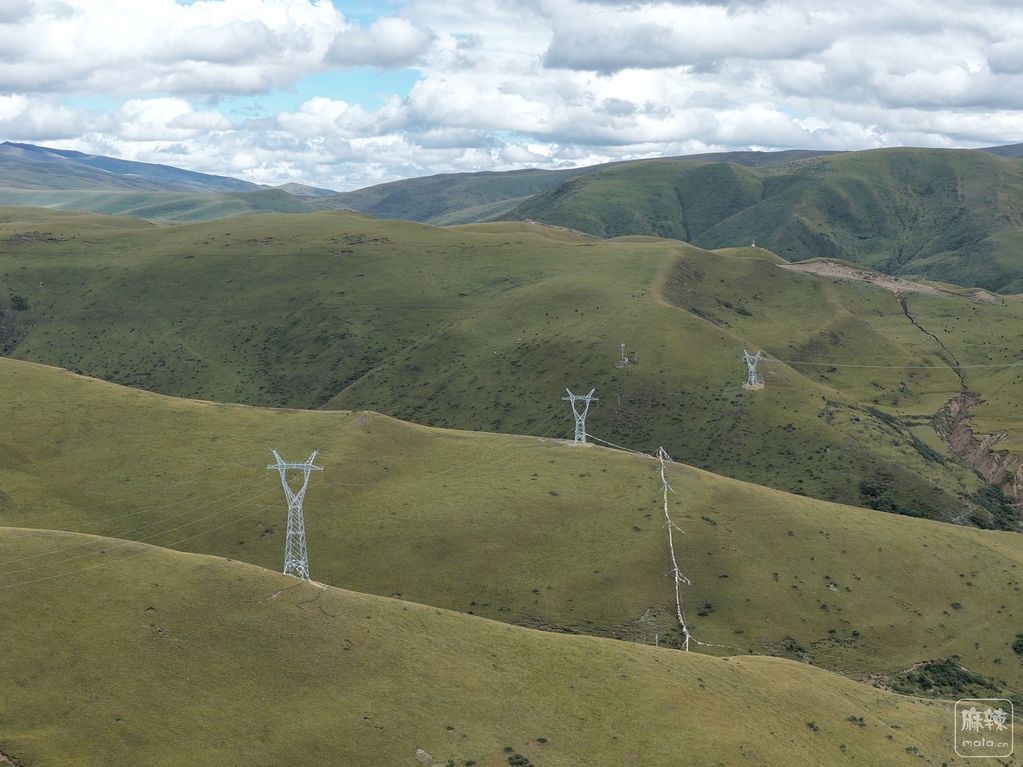

[size=1.1875]架设在高山上的铁塔。 国网阿坝供电公司供图

高原施工考验重重。全线海拔高,大风天气频发,缺氧低温、大风浓雾天气轮番登场,全线三级以上作业风险高达800余项。建设者抢抓高原仅有的半年黄金施工期加快施工进度,国网阿坝供电公司实行攻坚专班+属地协同机制,联动壤塘、阿坝两县供电公司协同推进建设。施工高峰期时,200余名建设者分布在16个作业面同步施工。
[size=1.1875] eurImTIdNRTZCFUxQSE1790243803966.jpg-cgwapimg.jpg

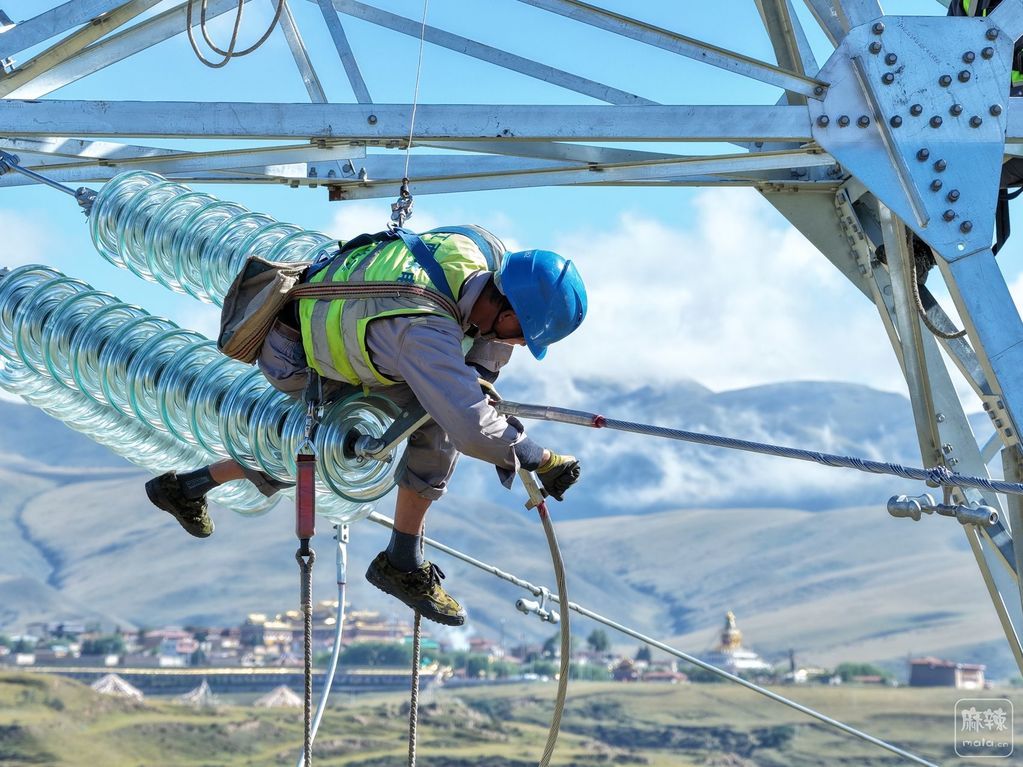

[size=1.1875]工人在高寒缺氧的环境中施工。 国网阿坝供电公司供图

20公里无人区无路通行运输不畅,更让施工难上加难。项目建设方创新运用“马帮+索道+大型无人机”立体运输模式,破解了材料上山难题。基础施工中,灵活运用两班倒作业模式,使用水磨钻、旋挖机等定制施工工艺,应对复杂地质条件。
多作业面同步攻坚的同时,项目落实全流程闭环管控安全隐患,在施工窗口期内高效推进全线建设。国网阿坝供电公司坚持现场督查与远程视频督查相结合,每月现场督导不少于4次,实现隐患整改闭环率100%,守住安全生产底线。
[size=1.1875] sRFppFGNVYRuqXkIBXf1790243804015.jpg-cgwapimg.jpg

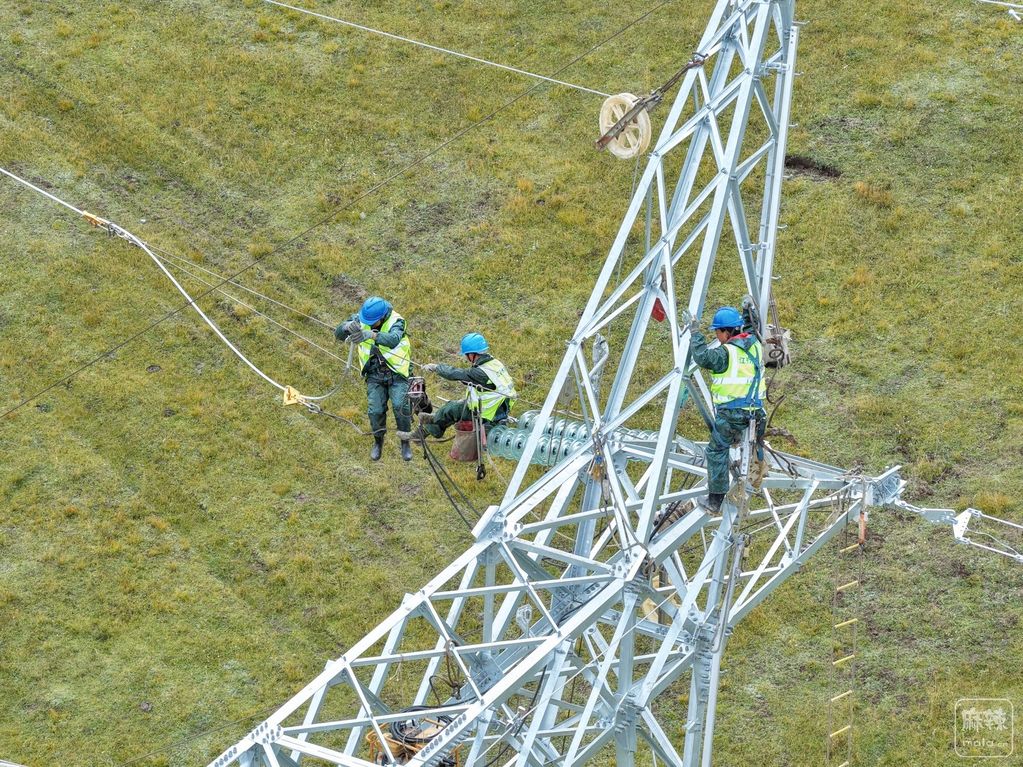

[size=1.1875]建设者在铁塔上作业。 国网阿坝供电公司供图

“全线贯通仅代表线路基础、组塔、架线主体完工。接下来将集中开展全线验收整改、环水保治理、设备安装调试等各项收尾工作。”国网阿坝供电公司壤塘至阿坝110千伏线路工程业主项目经理袁磊说,工程年底投运后,将彻底补齐壤塘、阿坝县域电网短板,根治两县末端供电“卡脖子”问题,持续为阿坝北部发展注入充沛电力动能。

赞
打赏

微信扫一扫,转发朋友圈

已有 0 人转发至微信朋友圈

   本贴仅代表作者观点,与麻辣社区立场无关。
   麻辣社区平台所有图文、视频,未经授权禁止转载。
   本贴仅代表作者观点,与麻辣社区立场无关。  麻辣社区平台所有图文、视频,未经授权禁止转载。
高级模式 自动排版
您需要登录后才可以回帖 登录 | 注册

本版积分规则

复制链接 微信分享 快速回复 返回顶部 返回列表 关闭
